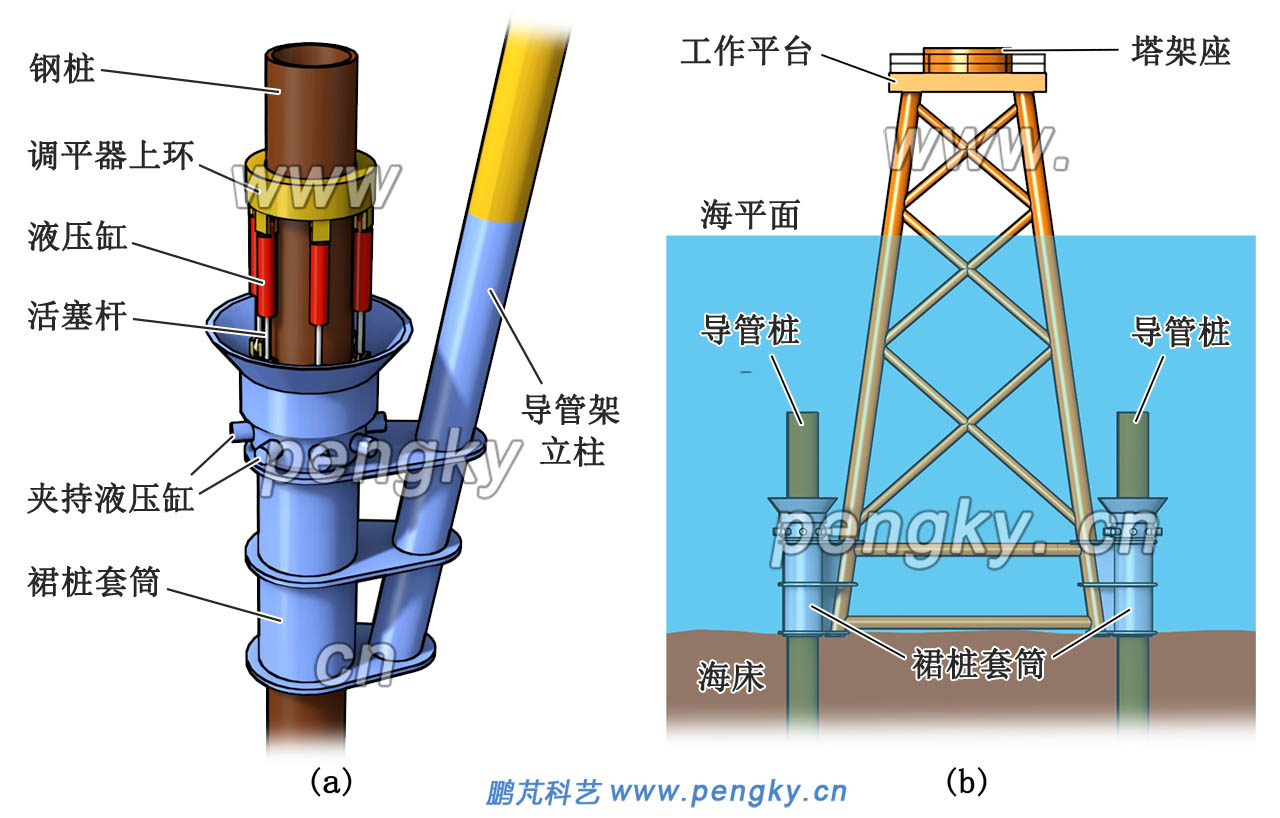

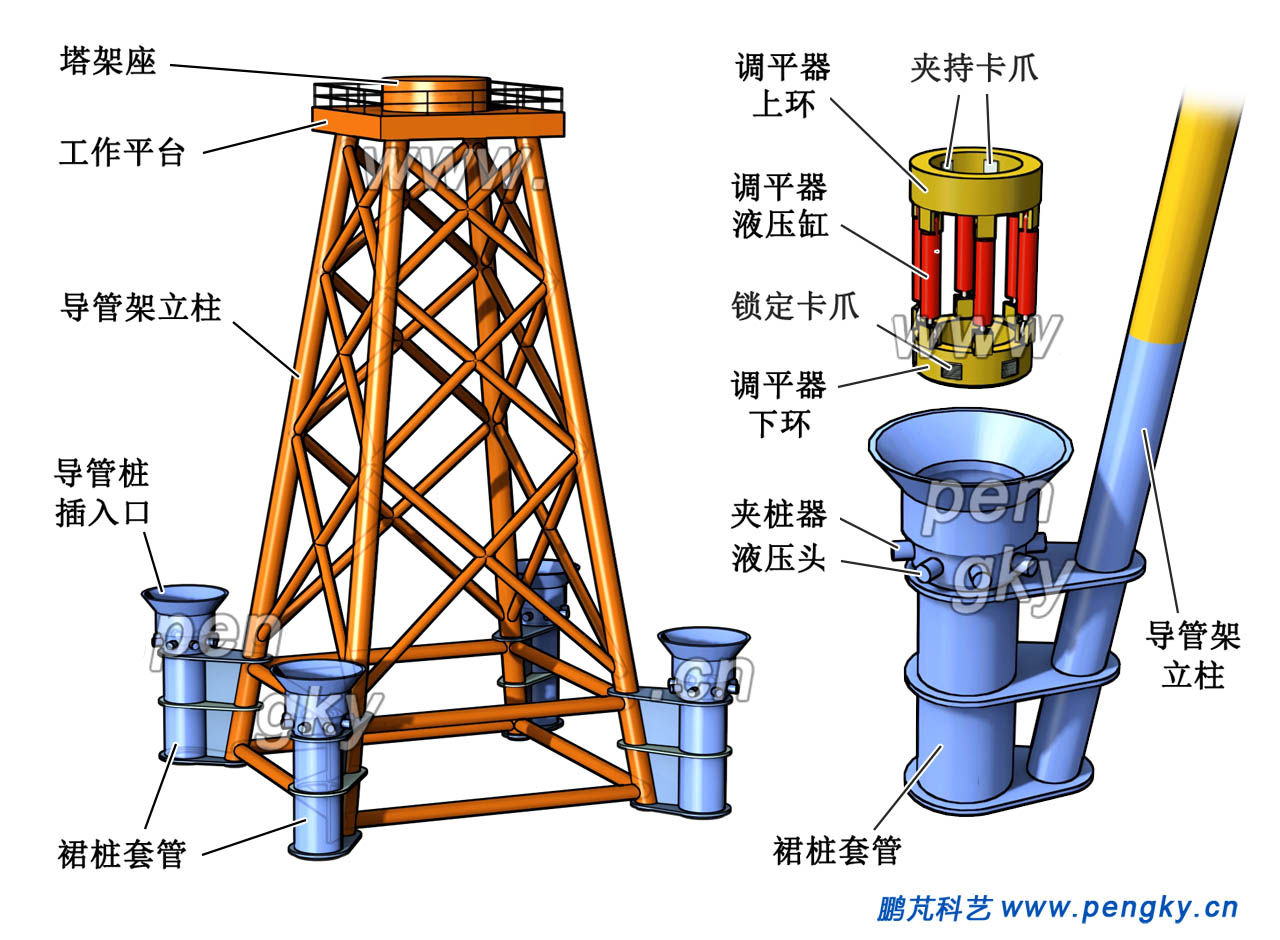

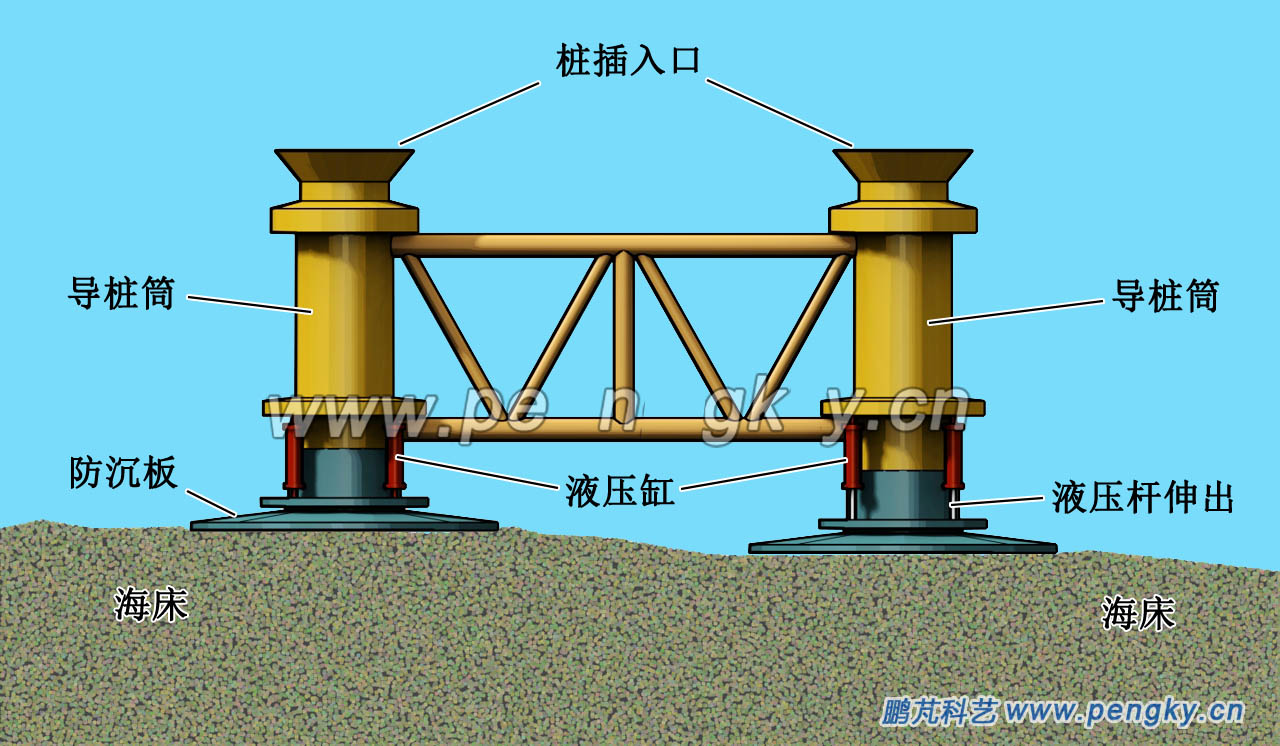

4根钢桩打下后,还要进行精确调平,保证塔架座的水平精度在设计范围内。分别吊4台调平器套入钢桩,待调平器下环进入裙桩套筒,启动调平器下环的锁定卡爪,使调平器与裙桩套筒临时锁定,图10(a)是在裙桩套筒上临时锁定着调平器,液压缸的活塞杆已伸出。
如果导管架某条腿要提升,①伸长液压缸,②调平器上环夹紧钢桩,③放松套筒夹持器,④缩短液压缸活塞杆(裙桩套筒跟着上升),⑤套筒夹持器夹紧钢桩,⑥调平器上环松开,完成。在缩短液压缸时就提起了裙桩套筒。
分别操纵4台调平器进行精密调平,然后用套筒的夹桩器夹紧所有钢桩。
缩进调平器下环卡爪,解除锁定,将调平器吊走,向裙桩套筒与钢桩间灌浆,待浆固化后,就可以进行风机塔筒安装了。图10(b)是在海床上安装好的裙桩导管架示意图。

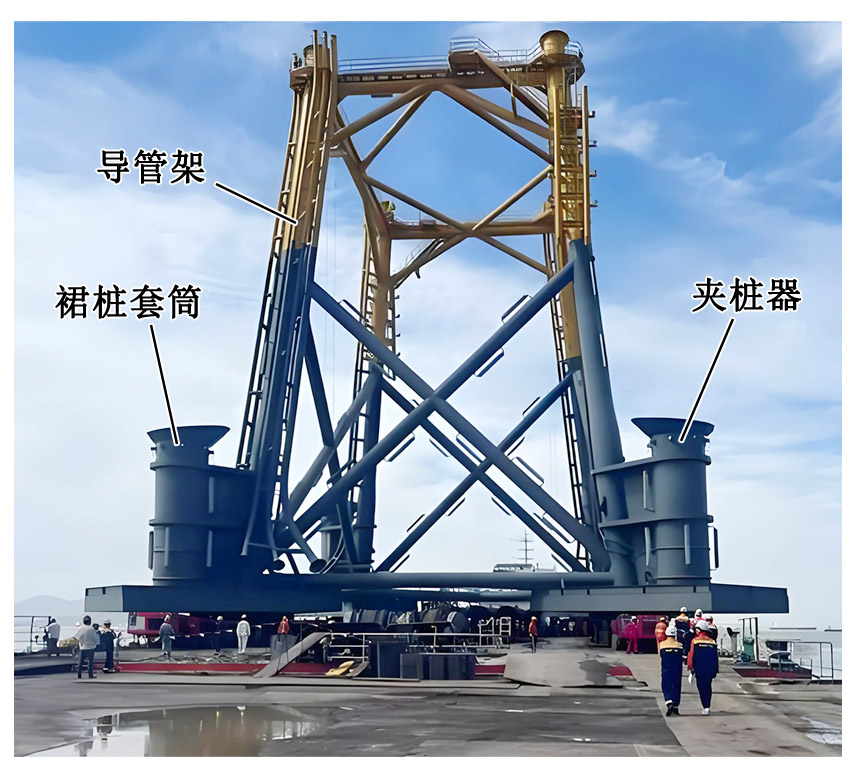

目前裙桩导管架主要用于海洋油气平台与海上升压站等大型平台,一些大型裙桩导管架每条腿有2个或3个裙桩套筒。图11 为某海上风电场海上升压站的裙桩导管架照片(照片来自网络)。 |
